12:07 · 28 de enero de 2026

Iberdrola se impone a Donald Trump: podrá continuar las obras de Vineyard Wind 1

Conclusiones clave
-
-
Abrir cuenta Descargar la APP gratuita
Conclusiones clave
  • Un juez federal ha permitido a Iberdrola reanudar las obras del parque eólico Vineyard Wind 1 al suspender cautelarmente la orden de paralización emitida por la administración Trump.
  • La decisión evita retrasos y sobrecostes para el proyecto, ya casi finalizado, y supone un respaldo judicial a la eólica marina en Estados Unidos.

Un juez federal de Massachusetts ha autorizado a Iberdrola a reanudar de inmediato las obras del parque eólico marino Vineyard Wind 1, revocando de forma cautelar la suspensión ordenada en diciembre por la administración de Donald Trump por supuestos motivos de seguridad nacional.

En concreto, el Juzgado del Distrito de Massachusetts, a través del juez Brian E. Murphy, ha concedido una medida cautelar a favor de Vineyard Wind, la sociedad participada al 50% por Avangrid (filial de Iberdrola) y Copenhagen Infrastructure Partners (CIP). Esto implica que la orden federal de parar las obras queda en suspenso mientras se resuelve el fondo del litigio, permitiendo retomar construcción, puesta en marcha y actividades asociadas al proyecto. El juez considera que la interrupción podía causar “daños irreparables” al consorcio y critica la falta de explicación razonable del Gobierno sobre el supuesto riesgo para la seguridad nacional.

Imagen de una sucursal de Iberdrola


Origen del conflicto de Iberdrola con la administración Trump

A finales de diciembre, la Oficina de Gestión de las Energías Marinas (BOEM), dependiente del Departamento del Interior, ordenó detener durante 90 días las obras de cinco grandes parques eólicos marinos en la costa Este, incluido Vineyard Wind 1. La administración Trump alegó preocupaciones de seguridad nacional ligadas a la operación de proyectos ‘offshore’ cercanos a sistemas de alerta temprana y radares, pero permitió que Vineyard Wind siguiera generando electricidad con los aerogeneradores ya instalados. Esa dualidad —permitir la operación pero prohibir la construcción— ha sido uno de los puntos más cuestionados por el juez, que la califica de arbitraria y caprichosa.

Vineyard Wind 1 es un parque eólico marino situado frente a las costas de Massachusetts, con un presupuesto aproximado de 4.500 millones de dólares y 62 aerogeneradores previstos. El proyecto está completado alrededor del 95%, con 44 turbinas totalmente instaladas y otras parcialmente montadas, y ya aporta en torno al 70% de la producción eléctrica estimada una vez a pleno rendimiento. En operación parcial, el parque dispone de unos 650 MW capaces de suministrar energía limpia a cerca de 400.000 hogares, con un objetivo final cercano a los 800 MW cuando se complete el 5% pendiente.

Implicaciones para Iberdrola del fallo judicial

El fallo supone una primera victoria judicial de Iberdrola frente a la ofensiva regulatoria de la administración Trump contra la eólica marina, que acumula ya varias derrotas en los tribunales por suspensiones similares. Para la compañía española, la reanudación de obras reduce el riesgo de retrasos adicionales, sobrecostes y potenciales penalizaciones contractuales, y refuerza su apuesta estratégica por Estados Unidos como uno de sus principales mercados de renovables. A nivel sectorial, la decisión envía una señal favorable a la industria ‘offshore’ estadounidense, al mostrar que los tribunales están dispuestos a frenar órdenes administrativas consideradas poco justificadas o desproporcionadas.

La autorización judicial es cautelar: el procedimiento seguirá su curso hasta que haya una resolución definitiva sobre la legalidad de la orden de suspensión dictada por el Gobierno federal. Vineyard Wind ha manifestado que continuará trabajando con la administración para lograr una solución rápida y permanente, mientras acelera la instalación de las últimas turbinas y el comisionado final del parque. El foco pasa ahora al calendario efectivo de finalización, a los posibles ajustes de capex y a la evolución de la relación con la administración Trump.

A pesar del fallo judicial, las acciones de Iberdrola cae un 0,85% en estos momentos. En el conjunto del 2026 cotiza, sin embargo,  sin cambios, en niveles de cierre de finales del ejercicio anterior.

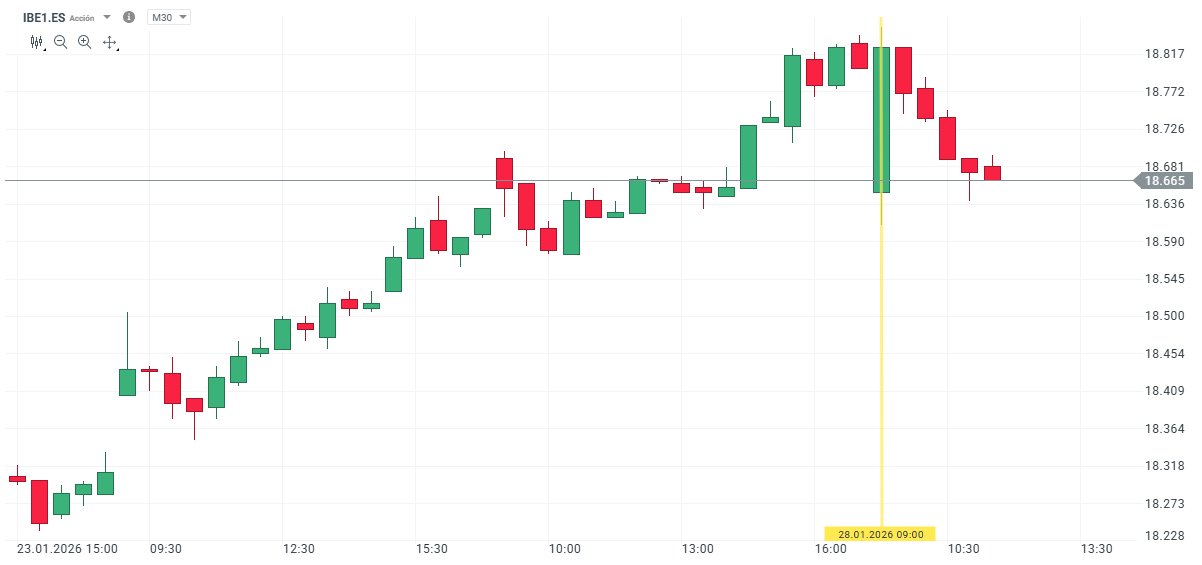

Gráfico con la cotización de las acciones de Iberdrola
Fuente: Plataforma de XTB

¿Cómo comprar acciones de Iberdrola?

Dentro de la amplia oferta de instrumentos financieros de XTB, nuestros usuarios pueden encontrar acciones de Iberdrola (IBE1.ES) para invertir en la compañía. Al igual que ocurre con el resto de ETFs o acciones de nuestra cartera, los primeros 100.000 euros de negociación mensual no tienen comisión de compra ni de venta. Además, aquellos que quieran invertir en varios tipos de activos a la vez pueden hacerlo a través de nuestros planes de inversión, una funcionalidad que permite combinar distintos títulos, programando las aportaciones de manera periódica y eligiendo tanto el importe como el plazo o método de pago. En concreto, nuestros usuarios pueden crear su plan de inversión a partir de tan sólo 15 euros, pudiendo elegir hasta 9 ETFs diferentes en cada uno de sus planes.

28 de enero de 2026, 13:06

Amazon anuncia despidos para centrarse en la IA: ¿qué tiene planeado?

28 de enero de 2026, 12:46

El S&P 500 cerca de máximos históricos antes de la Fed. ¿Apoyarán las grandes tecnológicas el impulso?

28 de enero de 2026, 12:25

Se acercan los resultados de Microsoft. ¿Qué podemos esperar?

28 de enero de 2026, 12:05

Las acciones de Micron se disparan un 40% en 2026: inversión récord en Asia y rally por la IA

El contenido que se presenta en la sección de FORMACIÓN sólo tiene fines informativos, educativos y de apoyo para utilizar la plataforma. El material presentado, incluyendo los análisis, precios, opiniones u otros contenidos, no es una recomendación de inversión o información que recomiende o sugiera una estrategia de inversión ni se incluye en el ámbito del asesoramiento en materia de inversión recogido en la Ley 6/2023 de los Mercados de Valores y de los Servicios de Inversión (artículo 125.1 g). Este vídeo se ha preparado sin tener en cuenta las necesidades del cliente ni su situación financiera individual.
XTB no aceptará responsabilidad por ningún tipo de pérdidas o daños, incluyendo, entre otros, cualquier lucro cesante, que pueda surgir directa o indirectamente del uso o dependencia de la información incluida en este vídeo. XTB S.A. no es responsable de las acciones u omisiones del cliente, especialmente por la adquisición o disposición de instrumentos financieros, realizados con base en la información que contiene este vídeo.
El rendimiento pasado no es necesariamente indicativo de resultados futuros y cualquier persona que actúe sobre esta información lo hace bajo su propio riesgo.
Copyright © XTB S.A. Todos los derechos reservados. Está prohibido copiar, modificar y distribuir este vídeo sin el consentimiento expreso de XTB S.A.

Únete a más de 2.000.000 de Clientes de todo el mundo
